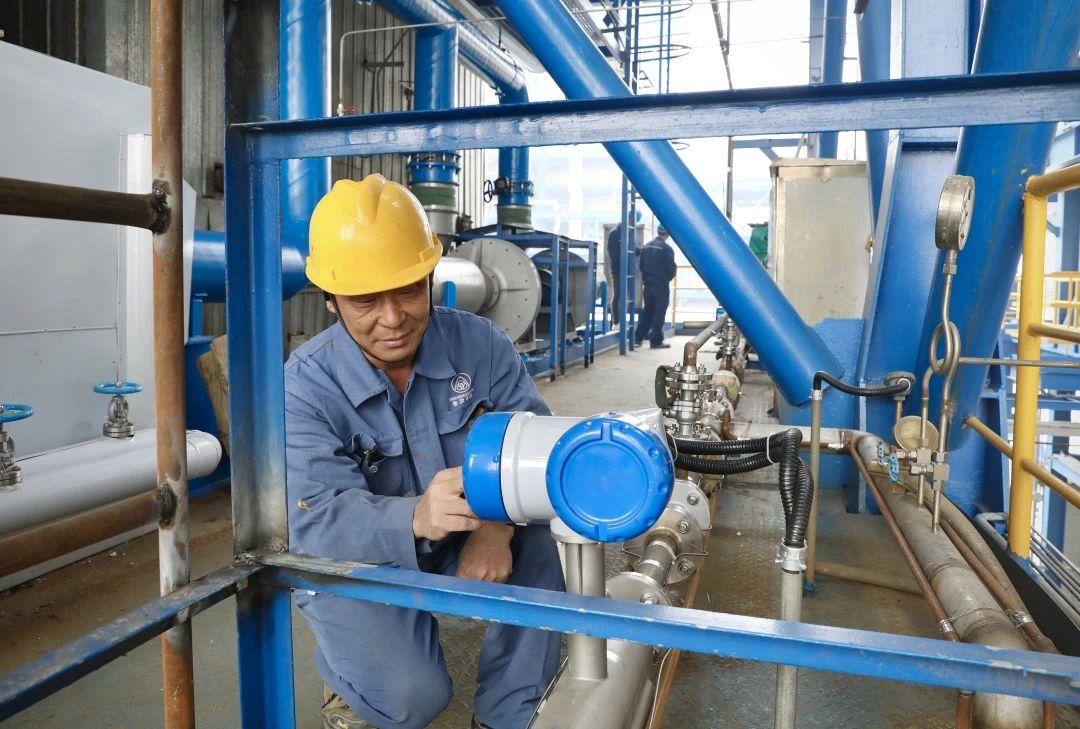

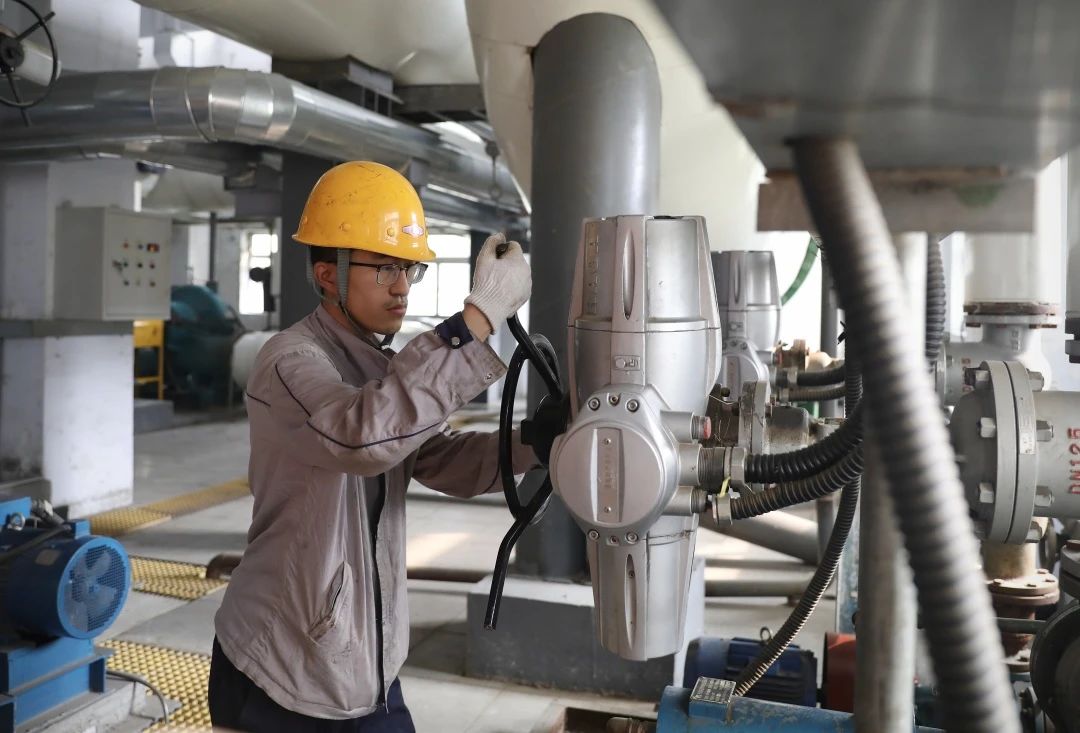

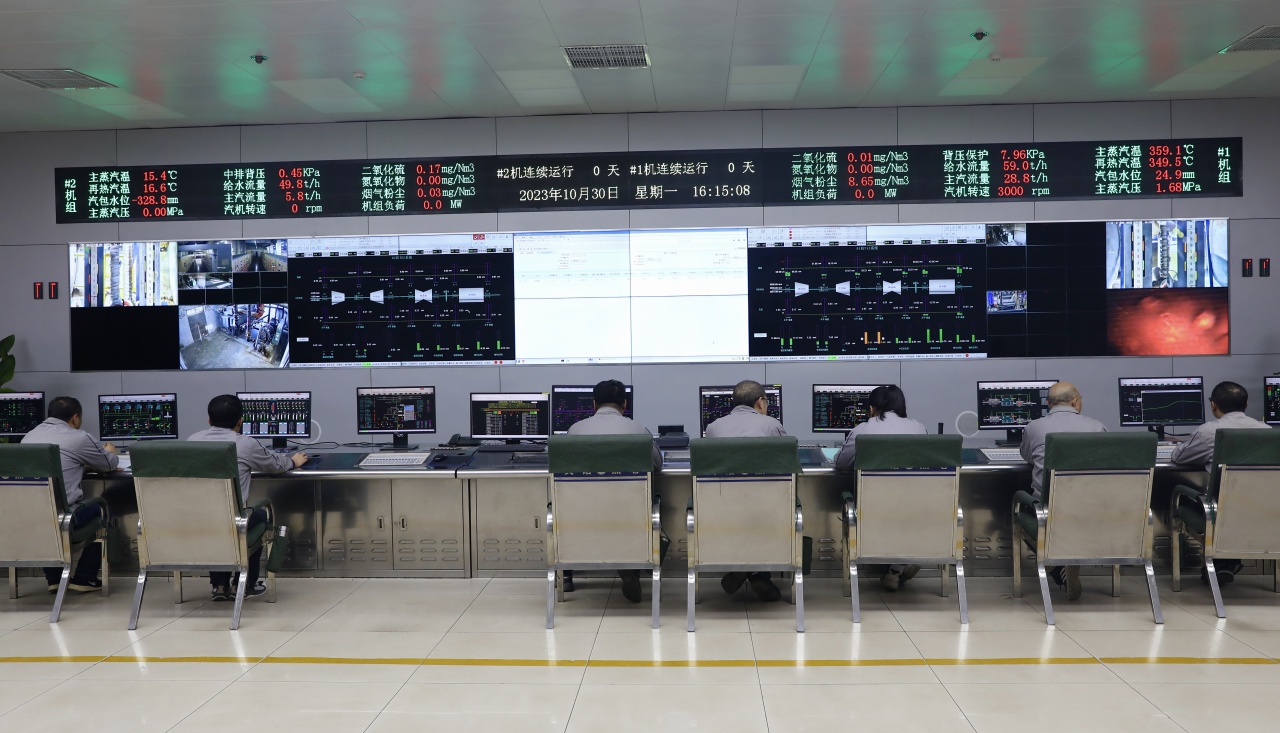

10月起天氣逐漸轉涼,2023—2024年度供暖工作也進入倒計時,今年是公司迎來第17個供暖季,為確保供熱季設施設備正常運行,系統工況正常,9月中旬,公司制定了階段性備運工作方案,確定設備保養檢修、煤炭儲備、工程建設、缺陷處理及設備調試在10月底全部完成,系統注水及冷熱運行時間節點在11月3日完成,當前,供熱人正為今冬供熱工作順利啟運做最后的準備。為充分做好啟運準備,自國慶節假日開始,公司各部門積極聯動,統一指揮、多方協調,全力做好今冬供暖工作。10月1日起供熱管網開始注水,截止10月25日供熱系統注水4萬方。10月23日起供熱首站、換熱站、管網系統開始冷態運行,將在10月30日完成系統冷態運行,共計172個小時,10月30日關鋁熱電廠、城西與東區熱源廠鍋爐系統完成風壓試驗并進入冷態運行階段,在此期間用戶端陸續進行注水工作。供暖準備工作將在11月4日前結束,熱源、管網等系統具備運行條件,確保如期開栓運行。
